Mise à jour : mercredi 09/08/2006

Retour journal





Lundi : Plomberie

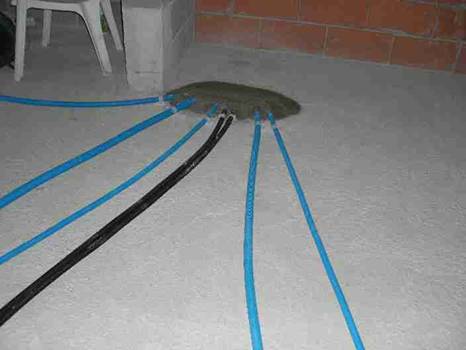

 La nourrice principale est installée dans le vide sanitaire, sous le cellier : Une demi-journée pour préparer les trous + une demi-journée pour installer la nourrice et tous les tuyaux.

En bleu, l’eau froide, en rouge, l’eau chaude.

 A cet endroit le vide sanitaire est bien haut (1,30 m) : l’installation des tuyaux n’a pas été trop pénible. Le plus difficile a été de leur faire prendre les bons virages sans les « casser », surtout pour les plus gros (et donc les plus rigides) d’entre eux.











Les tuyaux débouchent dans la bibliothèque pour alimenter tout le rez-de-chaussée (sauf cellier et cuisine).



Mardi : Plomberie (suite)

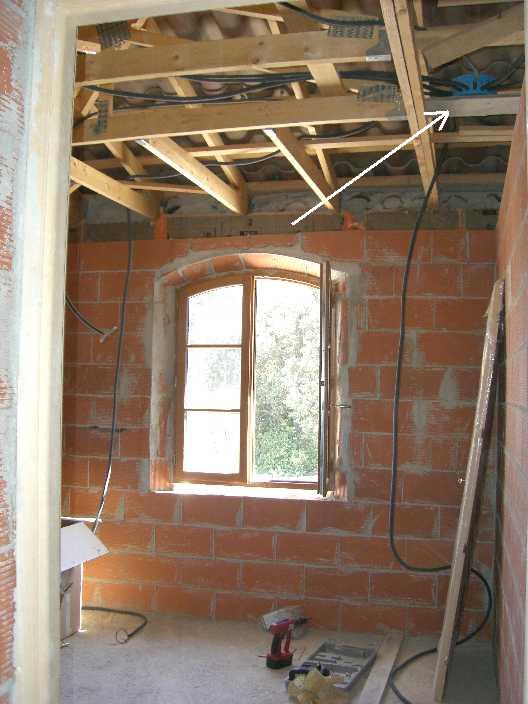

A l’étage, les tuyaux (un rouge + un bleu) arrivent par le sol de notre chambre (à l’aplomb du mur du vide-sanitaire où est fixée la nourrice principale) et courent jusqu’à une nourrice secondaire…





…installée dans les combles et d’où partent les alimentations de tout l’étage.

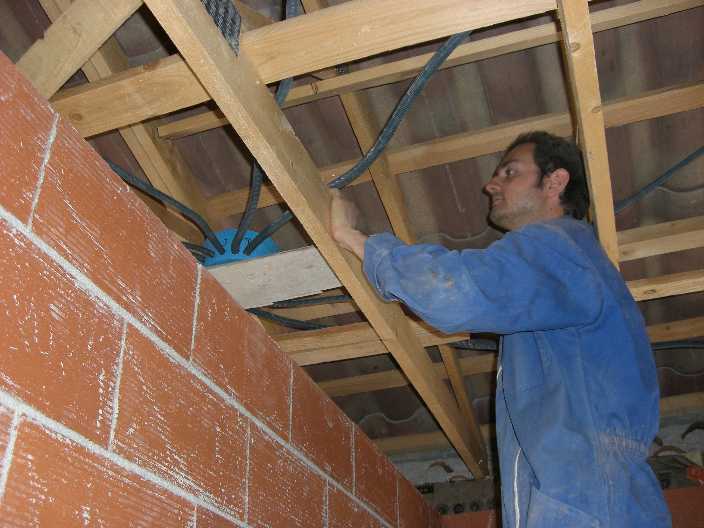

P.O. a passé quelques heures assis là à monter les raccords puis à brancher les tuyaux.

Avant cela, il a dû faire de gros trous dans les murs pour rejoindre la salle de bain adjacente : Imaginez le couché pratiquement à plat ventre (environ 50 cm de hauteur sous plafond) avec un marteau piqueur entre les mains !

Pendant ce temps là, j’ai commencé à tracer l’emplacement des rainures pour passer les gaines électriques (préparation du chantier du lendemain)...







Mercredi : Plomberie (suite) + Electricité



Le matin, mon père et P.O. ont continué le chantier "plomberie" dans la salle de bain du rez-de-chaussée.

Mon père a enduit le mur sur lequel doit être installée la 3ème (et dernière) nourrice (pour que les maçons ne soient pas obligés de la démonter au moment où ils feront les enduits dans le reste de la maison). On installera la nourrice et les tuyaux qui vont avec demain...

Il a également terminé un haut de cloison que les maçons n'avaient pas daigné faire...

et l'après-midi, on a attaqué le chantier "électricité" : P.O. a rainuré, rainuré, rainuré… pendant des heures !











Quant à moi, j'ai continué à tracer les saignées à rainurer pour que P.O. ne soit jamais en reste !

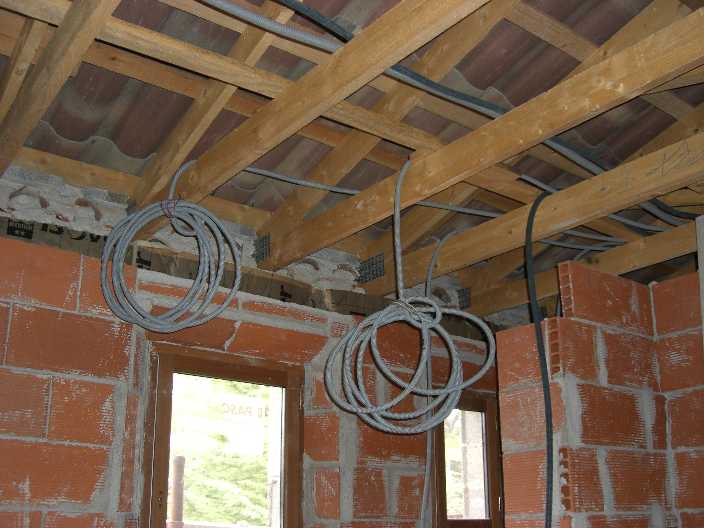

Puis j’ai déroulé mes premières pieuvres, à quatre pattes dans les combles !

Je m'y suis mal prise pour les 2 premières (d'où 2h de travail à trier/tirer les gaines) puis j'ai compris le truc : il suffit de faire tourner la pieuvre sur elle-même et les gaines se déroulent toutes seules...

AvantAprès

Jeudi : Electricité (suite)



Le matin, on a continué à trouer et rainurer pour faire passer toutes les gaines du dessus de la dalle vers le dessous. Grosse difficulté : étant donné que la hauteur sous plafond est trop petite au dessus de la dalle, il a fallu percer depuis le plafond en dessous et donc utiliser le perforateur à l'envers, au dessus des épaules : mon père n'en pouvait plus...

La rainureuse, achetée 2 jours plus tôt chez Leroy-Merlin, a préféré rendre l'âme devant la charge de travail !









L'après-midi, mon père a commencé à positionner les boîtes électriques à leur place pendant que P.O. et moi avons installé 2 des 3 pieuvres de l'étage, dans les fermettes. Cette partie là est très facile à faire (enfin !).









et Joséphine travaillait aussi !
Vendredi : Electricité

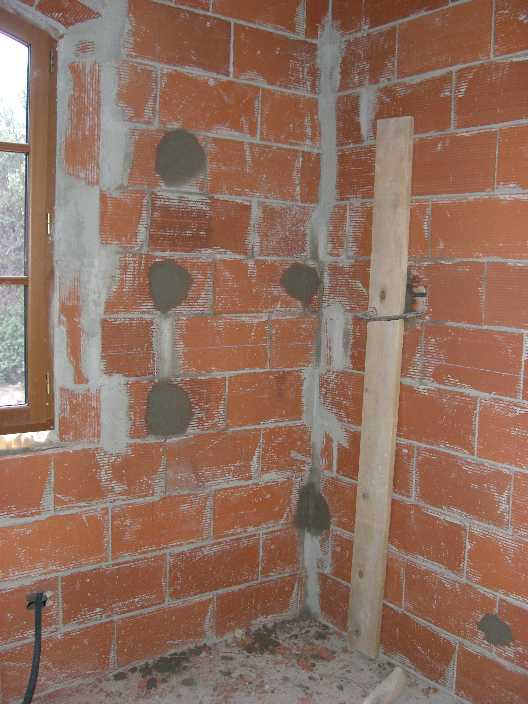

On a quasiment terminé le câblage de l'appartement, c'est à dire qu'on a positionné les boîtes à leur place puis rebouché les saignées.

Mon père m'a montré comment faire (mettre du mortier sur la truelle et le jeter dans la saignée) en me disant : "Si tu y arrives, alors demain je suis un as en informatique !" (il n'a jamais touché un ordinateur).

Effectivement, le mortier que je jetais allait partout sauf dans la saignée ! Puis il m'a montré une autre façon de faire, beaucoup plus facile...





A l'étage, pour faire descendre les gaines le long des murs extérieurs, on a préféré passer derrière la contre-cloison, contre la laine de verre.

Pour cela, P.O. a, pour chaque gaine, ouvert des trous de la taille de sa main depuis le haut du mur jusqu'à la sortie du fil, puis il a fait glissé la gaine de trou en trou.

Samedi



C'est le W.E.

Mon père se repose (euh, non... ma soeur l'a réquisitionné à son tour pour monter sa cuisine à Plan d'Orgon...).

P.O. et moi sommes montés sur le chantier tout l'après midi pour continuer à positionner les gaines. Nous avions les enfants avec nous, qui jouaient dans les tas de terre... Fallait les voir en fin de journée : aussi sales que nous !

P.O. a continué à faire des petits trous partout et moi je me suis lancé dans le "gachage" de mortier (au pif : j'avais vu faire mon père la veille - je l'ai appelé le soir et il m'a confirmé la recette : OUF !) puis j'ai bouché les trous de P.O..

Dimanche



Pas de chantier aujourd'hui. Ciné pour P.O. et ...Leroy-Merlin pour moi et les enfants : je suis allée échanger la rainureuse contre une neuve !















Retour journal
